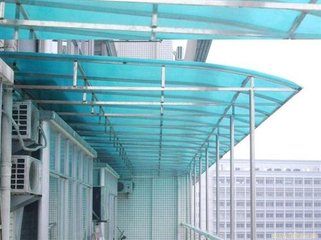

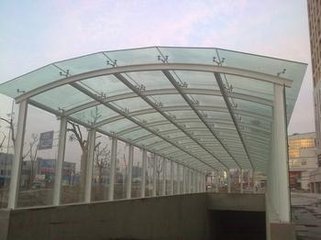

阳光棚制作要求
1、深化设计:阳光棚制作前乙方须根据园林景观图纸的所示阳光棚造型与颜色进行二次设计,设计方案需经过设计及甲方的认可后方可加工制作。
2、连接方式:阳光棚主梁立柱与已完工结构挡土墙采用200*160*12钢板预埋铁,M16*190化学锚栓链接,龙骨铺设必须横平竖直,保证与阳光板接触面积平滑,使阳光板扣压严实牢固。
3、焊接打磨:接缝满焊,打磨抛光;焊缝≥5㎜,焊缝均匀平滑,无明显暇疵。无虚焊、漏焊、堆焊,焊口打磨平整,光滑无毛刺。
4、表面处理:金属表面成形前须打沙除锈做防锈漆一道,成形焊接后焊点清理后涂防锈漆一道,面漆一道(颜色由业主定)
5、固定阳光板的铝合金扣条必须穿防水胶条。
6、压条用玻璃胶固定在扣条上,两侧打玻璃胶密封。
7、打玻璃胶要求胶缝饱满均匀,平整光滑,不能透气渗水。
8、阳光板裁割尺寸准确,安装必须平整、牢固、无松动。硅酮耐候密封胶填嵌密实,顺直,无污染。
9、成品保护,防止焊接、切割等产生的火花和飞溅的颗粒物质损伤阳光板。禁止随意踩塌。
阳光棚安装施工顺序
测量放线→安装阳光板顶棚主骨架→调整、调平、固定阳光板顶棚主骨架→安装调平阳光板顶棚次骨架→安装阳光板外层→打胶、安装压条→安装阳光板内层→打胶、安装压条→阳光板顶棚外部檐口细部调整与处理。
阳光棚安装施工工艺
弹线:根据图纸的标高及阳光板顶棚位置尺寸和已测定的中心线,弹出阳光板顶棚主骨架位置线。
预埋件:根据标高控制线阳光板顶棚主骨架位置,检查洞口反梁上表面标高是否符合设计要求,如有差异应剔凿或用高强度等级水泥砂浆找平处理,达到强度后,按深化设计节点详图预埋钢板尺寸放出膨胀螺栓位置线,然后钻孔安放膨胀螺栓,安装钢板与胀栓固定。再将主骨架中心线投至预埋钢板上。
安装主骨架:根据弹出阳光板顶棚主骨架位置线,先安装两端后中间部分,其方法:将60mm×60mm×3mm方钢管(镀锌)主骨架在屋面上组装好后,用人力安放在位置线上,用线坠吊垂直面,中间临时固定后与预埋钢板进行焊接。两端主骨架安好后,拉中间和两侧各1500mm高度(从钢板两端支座往上量)三条纵向通线后,再从一端向另一端逐个安装至全部完成。
安装次骨架:阳光板顶棚主骨架安装固定完毕后,安装阳光板顶棚60mm×60mm×3mm方钢次骨架,并调准位置,调平后,与主骨架焊接固定。在安装阳光板的同时,安放防潮剂。
然后安装阳光板:按照深化设计排版位置,将准备好尺寸合适的外层20mm厚的阳光板进行安装,安装完后阳光板的边、纵缝、横缝在一条线上。
打胶、安装压条:在充分检查外层阳光板的安装质量后,边安装外层金三元阳光板,边打耐候胶,再安装专用铝合金压条。安装压条的螺钉间距及位置必须符合图纸要求。
安装内层阳光板:按照图纸位置,将准备好尺寸合适的内层16mm厚的阳光板进行安装,安装时应将上层板底用白毛巾清擦干净,同时,在内层阳光板上面清擦干净后方允许安装,以免夹层污染无法清洗,影响宏观效果。在阳光板全部安装完毕后,阳光板顶棚外檐周圈也必须按图纸中的节点进行施工。在外檐全部封闭完后(含玻璃幕山墙)才可以将防护棚拆除。防护棚必须按脚手架拆除要求进行,并进行成品保护,防止将成品砸坏。
